10月7日18點整,隨著最后一段頂板混凝土完成澆筑,四直管中國移動(云南昆明)數據中心二期土建建設項目正式封頂。


歷時292天,項目團隊克服交通管制、場地狹小但房屋單體面積大、結構跨度大、樓層面積大、文明施工要求高,等多重困難,在保障安全、質量的前提下順利完成主體結構封頂,為項目竣工交付奠定堅實基礎,這也標志著項目由主體結構全面轉向砌體、二次結構及裝飾裝修施工建設邁出關鍵一步!



圖片

攻堅克難  砥礪奮進

自開工建設以來,項目部緊盯工程不放松,嚴格要求各部門制定規章制度,提前部署、層層落實、責任到人。


項目地處昆明市呈貢區大學城區域,該區域人口密集,道路交通繁忙。與工程場內和周邊可利用地場地極為有限,為解決項目材料運輸通行問題以及渣土外運等問題是保證工程順利實施地關鍵。項目部主動對道路通行能力進行充分調研,并了解道路地通行時間,合理規劃大型材料、設備,混凝土澆筑運輸時間和路線。

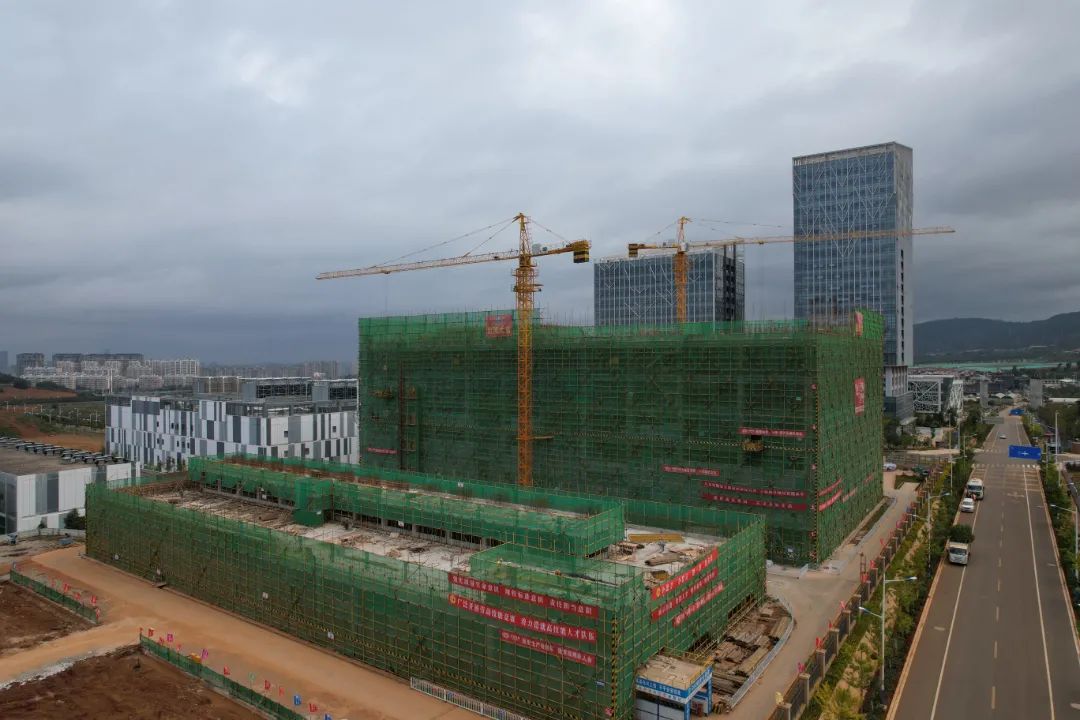

因項目場地狹窄,導致材料周轉及清運功效低。項目團隊精心規劃總平布置,分階段進行總平動態布置,合理利用現有場地。同時,分解塔吊、施工電梯等垂直運輸設備的每日任務排班。



圖片



圖片

安全為首  全員管控

“從嚴 從實 從細”抓安全,保障施工全過程安全管控。項目部每周組織“四個一”檢查,按照分工對各自區域生產安全情況進行檢查,及時采取措施處理現場生產安全工作的不足。


項目經理與項目各部門及所有管理人員、各班組簽訂安全生產責任狀,明確其安全生產職責與責任,實行現場網格化管理,明確其安全生產職責與責任,每月定期進行考核,以確保本項目安全生產目標的順利實現。


各分部分項實施前,及時組織編制完善施工方案,超危大工程組織進行專家論證,做到方案先行。


技術先行  樣板引路


項目部積極推廣擬應用建設部“10項新技術中”的8大項,14個子項、公司“科技成果推廣應用清單”5項。結合實際在現場設置了工序樣板區,每道分項工程施工前,在工程實體上進行實體樣板施工,驗收合格后方可大量施工。


新技術、新設備,智慧工地管理。載有塔吊可視化系統、卸料平臺安全監測系統(聯網防傾斜監測系統)、臨邊防護監測系統(智能版)和高支模、腳手架等監測系統,在管理人員和特殊工種人員安全帽內放置定位芯片,用“智能”確保時時、處處安全。項目的噴淋控制系統,能聯動PM及噪聲監測,超標自動開啟噴淋、噴霧系統,確保施工不影響城市文明建設。


設備管理可感知、可決策、可預測,大幅降低人工成本,提高項目智慧建造的能力。


項目成功申報昆明市2022年度“無欠薪”項目、“云南省住建廳2022年度科學技術計劃項目”立項。


項目簡介:項目位于云南省昆明市呈貢信息產業園區二期范圍內,建筑面積約34014.48㎡(其中:B03一棟數據機房建筑面積約29936.00㎡,C02動力中心機房約4890㎡)。建安費用約人民幣1.4億元。B03數據機房建筑面積29936.00㎡(其中:地上部分29814.48㎡,地下部分121.52㎡,室內±0.000=2024.3m,一層層高為5.4m,二-四層層高為5.1m,建筑高度24.95m-25.45m);C02動力中心為0.45m。建筑結構類型:鋼筋混凝土結構(框架結構);建筑結構安全等級:一級;設計使用年限:50年;建筑抗震設防類別:乙類;地基基礎設計等級:甲級;建筑物耐火等級:一級級;屋面防水等級:一級;地下工程防水等級:一級。
